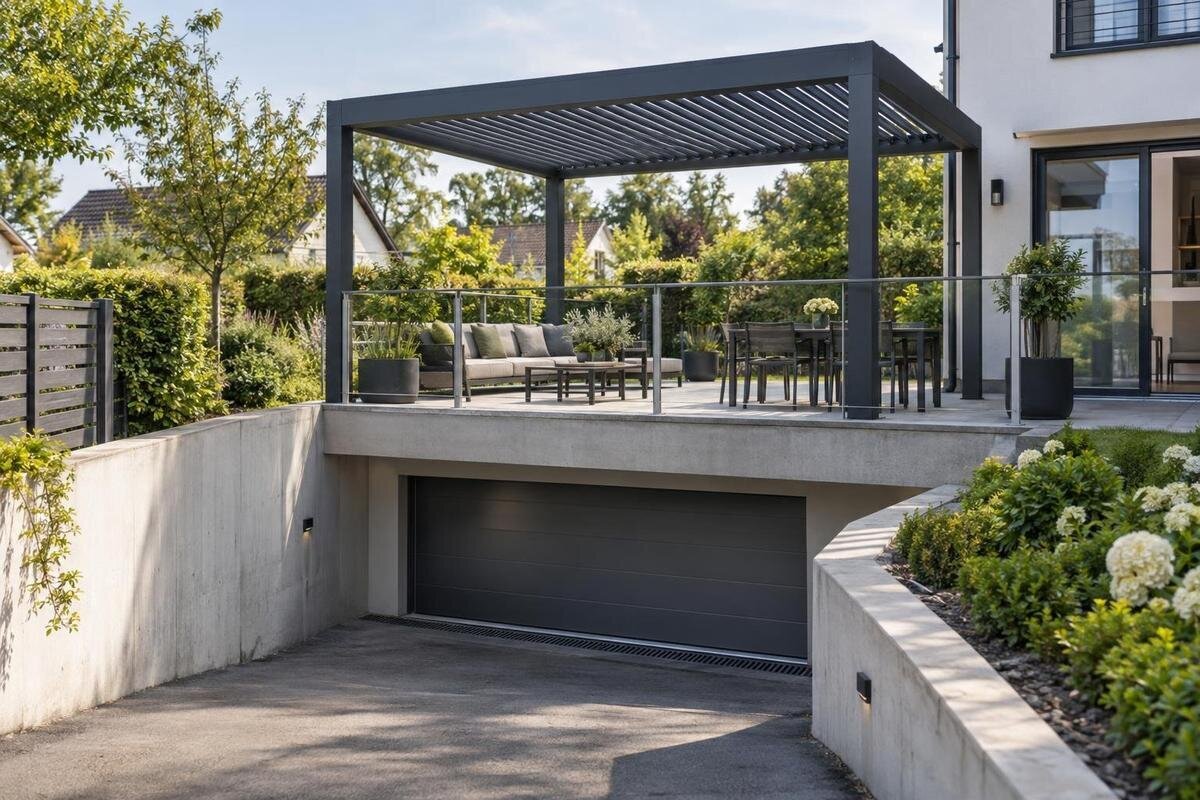

Εγκατάσταση πέργκολας πάνω από υπόγειο ή γκαράζ

Εγκατάσταση σε πλάκα οροφής
Όταν η βεράντα βρίσκεται πάνω από υπόγειο ή υπόγειο γκαράζ, η επιφάνεια κάτω από την πέργκολα μπορεί να είναι η οροφή του κτιρίου, καλυμμένη με πλακίδια και άλλες στρώσεις. Η εγκατάσταση, επομένως, δεν σχεδιάζεται όπως μια πέργκολα που πατά σε φυσικό έδαφος: πρέπει να εξακριβωθεί πώς μεταφέρονται τα φορτία στη φέρουσα κατασκευή και πώς προστατεύεται η στεγάνωση. Πριν συμφωνηθούν οι θέσεις των βάσεων, ο ιδιοκτήτης ή η διαχείριση, ο μηχανικός, ο ειδικός στεγάνωσης και ο εγκαταστάτης χρειάζεται να συντονιστούν με βάση τα ίδια σχέδια και τα πραγματικά δεδομένα του χώρου.

Πριν από την εγκατάσταση 1
Τι υπάρχει κάτω από την επίστρωση της βεράντας
Μια επιφάνεια που μοιάζει με αυλή μπορεί να καλύπτει την οροφή του υπόγειου γκαράζ. Πλακίδια, πλάκες, κονίαμα εξομάλυνσης, στρώσεις αποστράγγισης ή χώμα ενδέχεται να βρίσκονται πάνω από τη φέρουσα πλάκα. Από την όψη της επιφάνειας δεν φαίνονται το πάχος και το υλικό της πλάκας, η θέση των δοκών ούτε η κατάσταση της στεγάνωσης. Επομένως, δεν αντιμετωπίζετε το σημείο σαν φυσικό έδαφος όπου μπορεί να κατασκευαστεί μια βάση. Ούτε η σκληρή αίσθηση της επίστρωσης ούτε μια παλιά τρύπα αποδεικνύουν ότι εκεί υπάρχει κατάλληλο δομικό υπόστρωμα. Μια στρώση που εξυπηρετεί τη διαμόρφωση ή την προστασία του δαπέδου δεν είναι κατ’ ανάγκη κατάλληλη για τη στερέωση αγκυρίων. Πρώτα εντοπίζεται τι υπάρχει κάτω από κάθε προτεινόμενο πόδι.
Ο σχεδιασμός πρέπει να λαμβάνει υπόψη περισσότερα από το ίδιο βάρος της πέργκολας. Ανάλογα με τη μορφή της και τις συνθήκες της θέσης, ο μηχανικός εξετάζει κατακόρυφα φορτία, οριζόντιες δράσεις και πιθανές δυνάμεις ανύψωσης από τον άνεμο. Οι δράσεις αυτές μεταφέρονται στις στηρίξεις ως δυνάμεις και ροπές και μπορεί να επιβαρύνουν τοπικά την πλάκα. Από εκεί τα φορτία μεταφέρονται σε δοκούς, υποστυλώματα ή τοιχώματα και έπειτα στην υπόλοιπη κατασκευή, σύμφωνα με τον πραγματικό σχεδιασμό του κτιρίου. Αν ένα τμήμα αυτής της διαδρομής δεν είναι γνωστό, η επάρκειά του δεν μπορεί να συναχθεί από την εμφάνιση της βεράντας. Ο μηχανικός εξετάζει, λοιπόν, ολόκληρη τη διαδρομή των φορτίων και όχι μόνο αν χωρά μια βάση στο δάπεδο. Γι’ αυτό προηγείται η στατική αξιολόγηση και ακολουθεί η επιλογή του συστήματος αγκύρωσης.
Τι πρέπει να δείχνουν τα σχέδια της πέργκολας
Ζητήστε τα έγγραφα για την ακριβή διαμόρφωση που εξετάζετε, όχι ένα γενικό φυλλάδιο της σειράς. Χρειάζονται σχέδιο συναρμολόγησης, συνολικές διαστάσεις και θέσεις ποδιών, διάταξη πλακών βάσης και ο τρόπος σύνδεσης που προβλέπεται για το συγκεκριμένο μοντέλο. Ρωτήστε επίσης ποια στοιχεία υπάρχουν για το βάρος και τις δράσεις που μεταφέρονται σε κάθε στήριξη, καθώς και ποιες απαιτήσεις θέτει ο κατασκευαστής για το υπόστρωμα. Αν κάποια δεδομένα δεν είναι διαθέσιμα, σημειώστε το νωρίς ώστε ο μηχανικός να καθορίσει τι χρειάζεται για την αξιολόγηση. Μια γενική περιγραφή χρήσης δεν απαντά από μόνη της αν η αγκύρωση είναι κατάλληλη για την πλάκα του κτιρίου. Ο κατάλογος προϊόντος και το σχέδιο του έργου εξυπηρετούν διαφορετικούς σκοπούς.
Για την επιτοίχια πέργκολα Bloomcabin, ξεκινήστε το αίτημα τεχνικών στοιχείων με την ακριβή ονομασία και τη διαμόρφωση που εξετάζετε. Η σελίδα προϊόντος ταυτοποιεί το μοντέλο, αλλά δεν αποτελεί σχέδιο αγκύρωσης για το δικό σας κτίριο. Στείλτε στον μηχανικό τα σχέδια της πέργκολας, τις πραγματικές διαστάσεις της βεράντας και φωτογραφίες της επάνω και της κάτω όψης, μαζί με όσα σχέδια του κτιρίου διαθέτετε. Ζητήστε να αναφερθεί ποια έκδοση του μοντέλου αξιολογήθηκε και ποια στοιχεία έλειπαν. Έτσι αποφεύγεται να εξεταστεί μία διάταξη ποδιών και να εγκατασταθεί αργότερα άλλη. Αν αλλάξει το μοντέλο ή η διάταξη μετά την αξιολόγηση, στείλτε ξανά τα σχετικά στοιχεία για έλεγχο. Κρατήστε τα έγγραφα του προϊόντος χωριστά από τα σχέδια του έργου, ώστε να είναι σαφές σε ποια κατασκευή αναφέρεται κάθε πληροφορία.
Πριν από την εγκατάσταση 2
Η διαδρομή των φορτίων στη φέρουσα κατασκευή
Αναζητήστε τα αρχικά και τα τελικά σχέδια κατασκευής, καθώς και πληροφορίες για μεταγενέστερες ανακαινίσεις, επισκευές ή αλλαγές στη διαμόρφωση της βεράντας. Ο ιδιοκτήτης ή η διαχείριση μπορεί να γνωρίζει πού φυλάσσονται και ποιος έχει πρόσβαση σε αυτά. Τα σχέδια ενδέχεται να δείχνουν πλάκες, δοκούς, υποστυλώματα, αρμούς και διελεύσεις, όμως πρέπει να συγκριθούν με την πραγματική κατάσταση. Μια παλιά κάτοψη δεν αρκεί αν έγιναν επεμβάσεις που δεν αποτυπώθηκαν. Η τελική επίστρωση μπορεί να κρύβει στρώσεις, απορροές, επισκευές ή μετατοπισμένα στοιχεία. Σημειώστε ποια έγγραφα είναι αρχικά και ποια αποτυπώνουν μεταγενέστερες εργασίες. Αν δεν υπάρχει αξιόπιστη τεκμηρίωση, ζητήστε από τον μηχανικό να ορίσει την κατάλληλη αυτοψία ή διερεύνηση αντί να μαντέψετε τι βρίσκεται κάτω από τα πλακίδια.
Καταγράψτε τις προτεινόμενες θέσεις της πέργκολας σε σχέση με σταθερά σημεία του κτιρίου, τις απορροές, τους αρμούς και τυχόν θυρίδες πρόσβασης. Αν εξετάζετε την Bloomcabin Pergola, χρησιμοποιήστε τις διαστάσεις και τις αποστάσεις στήριξης από τα σχέδια του συγκεκριμένου μοντέλου για να τοποθετήσετε το περίγραμμά της στην κάτοψη. Έτσι μπορούν να συγκριθούν οι θέσεις των ποδιών με τα δομικά στοιχεία, χωρίς να θεωρηθεί ότι ένα υποστύλωμα βρίσκεται ακριβώς κάτω από κάθε γωνία. Ο μηχανικός ελέγχει αν απαιτείται πρόσθετη μέτρηση ή διερεύνηση και ποιο υπόστρωμα βρίσκεται κάτω από κάθε βάση. Φωτογραφίες πριν από οποιαδήποτε εργασία βοηθούν επίσης στην καταγραφή της αρχικής κατάστασης. Συνδέστε τις με τα αντίστοιχα σημεία της κάτοψης, ώστε οι εμπλεκόμενοι να αναφέρονται στις ίδιες θέσεις. Οι μετρήσεις στο δάπεδο διευκολύνουν αυτή τη σύγκριση, αλλά δεν υποκαθιστούν την αποτύπωση της φέρουσας κατασκευής.
Οι θέσεις των βάσεων χρειάζονται στατική αξιολόγηση
Η στατική αξιολόγηση πρέπει να αφορά την πλάκα και τη διαδρομή των φορτίων πέρα από αυτήν, όχι μόνο το σημείο όπου θα πατήσει κάθε πόδι. Ο μηχανικός λαμβάνει υπόψη το άνοιγμα της πλάκας, τον τρόπο στήριξής της, την κατάστασή της και τα υπάρχοντα φορτία, μαζί με τα στοιχεία της επιλεγμένης πέργκολας. Εξετάζει επίσης πώς οι αντιδράσεις των βάσεων αλληλεπιδρούν με την πλάκα και με τα δοκάρια ή τα κατακόρυφα στοιχεία. Το ότι το υπόγειο χρησιμοποιείται ήδη ως χώρος στάθμευσης δεν αποδεικνύει από μόνο του ότι υπάρχει διαθέσιμη ικανότητα για νέα φορτία στην οροφή. Αναφέρετε τυχόν μόνιμα στοιχεία στη βεράντα, όπως παρτέρια ή άλλες κατασκευές, ώστε να ληφθούν υπόψη όπου χρειάζεται. Η τελική κρίση ανήκει στον μηχανικό που έχει τα στοιχεία του έργου.
Σημασία έχει και η ακριβής θέση: μια μικρή μετατόπιση μπορεί να αλλάξει τη σχέση της βάσης με έναν αρμό, μια δοκό ή μια απορροή. Γι’ αυτό το σχέδιο πρέπει να δείχνει την πραγματική κάτοψη και όχι απλώς μια γενική διάταξη στηρίξεων. Αν επιλέγετε τη βιοκλιματική πέργκολα Bloomcabin, στείλτε στον μηχανικό το τελικό περίγραμμα και τη θέση κάθε στήριξης όπως προβλέπεται στα τεχνικά σχέδια της συγκεκριμένης διαμόρφωσης. Η αξιολόγηση πρέπει να συνδέει αυτές τις θέσεις με τα στοιχεία της πλάκας και όχι μόνο με τις διαθέσιμες διαστάσεις της βεράντας. Ο μηχανικός μπορεί να υποδείξει άλλη διάταξη, εφόσον η αρχική δεν είναι κατάλληλη. Οι βάσεις, όμως, δεν μετακινούνται επιτόπου για να παρακαμφθεί ένα εμπόδιο χωρίς έγκριση. Η τελική κάτοψη πρέπει να αποτυπώνει τη λύση που εξετάστηκε.

Πριν από την εγκατάσταση 3
Η τεχνική λεπτομέρεια για την προστασία της στεγάνωσης
Η πλάκα πάνω από γκαράζ μπορεί να αποτελεί μέρος του εξωτερικού κελύφους του κτιρίου, ακόμη κι αν από πάνω φαίνεται μόνο ένα συνηθισμένο δάπεδο. Ανάλογα με την κατασκευή, ανάμεσα στην πλάκα και στα πλακίδια μπορεί να υπάρχουν στρώσεις στεγάνωσης, προστασίας, αποστράγγισης ή εξομάλυνσης. Δεν πρέπει να θεωρείται δεδομένο ποια είναι η διάταξη ούτε σε ποιο ύψος βρίσκεται η στεγάνωση. Νερό μπορεί να περάσει κάτω από την τελική επίστρωση και να εμφανιστεί στην οροφή του γκαράζ μακριά από το σημείο εισόδου. Μια βάση που φαίνεται σταθερή δεν είναι κατ’ ανάγκη ασφαλής για τις στρώσεις από κάτω. Η κατάσταση της στεγάνωσης και τυχόν παλιές επισκευές πρέπει να καταγραφούν πριν από την επέμβαση.
Πριν εγκριθεί οποιαδήποτε διάτρηση, ο ειδικός που αναλαμβάνει τη στεγάνωση πρέπει να δώσει τεχνική λεπτομέρεια για το πώς θα διαμορφωθεί το σημείο στο υφιστάμενο σύστημα, ποιος θα εκτελέσει και θα ελέγξει την εργασία και πώς θα προστατευτεί η περιοχή μετά. Η λύση πρέπει να ταιριάζει με τα πραγματικά υλικά και τις στρώσεις, όχι να βασίζεται μόνο σε υλικό σφράγισης που επιλέγεται επιτόπου. Για το μοντέλο Bloomcabin Wandpergola, όπως και για κάθε επιλεγμένη πέργκολα, οι θέσεις των βάσεων στα σχέδια πρέπει να συσχετιστούν με τις επεμβάσεις στη στεγάνωση. Συμφωνήστε ποιος θα αναλάβει την αποκατάσταση και ποια τεκμηρίωση θα κρατηθεί. Αν η προσφορά δεν διευκρινίζει ποιος συντονίζει αυτές τις εργασίες, ζητήστε να αποσαφηνιστεί πριν ξεκινήσουν. Η αποφυγή διάτρησης εξετάζεται μαζί με τη στατική αξιολόγηση, όχι ως αυτόματη λύση.
Συνεννοηθείτε με τον ιδιοκτήτη και τη διαχείριση του κτιρίου
Πριν συμφωνήσετε τις εργασίες, ξεκαθαρίστε ποιος ελέγχει την επιφάνεια της βεράντας, ποιος συντηρεί τη στεγάνωση και ποιος μπορεί να εγκρίνει επέμβαση στην οροφή του γκαράζ. Η χρήση μιας βεράντας από έναν ιδιοκτήτη δεν σημαίνει πάντα ότι αυτός διαχειρίζεται όλα τα δομικά στρώματα από κάτω. Σε πολυκατοικία ή κτίριο με κοινόχρηστο γκαράζ, ενημερώστε τη διαχείριση και τα πρόσωπα που έχουν ευθύνη για τους χώρους και τη συντήρηση, χωρίς να βασίζεστε σε προφορικές υποθέσεις. Συγκεντρώστε τυχόν υπάρχουσες οδηγίες συντήρησης και διευκρινίστε αν χρειάζεται ενημέρωση ασφαλιστή ή άλλου αρμόδιου φορέα. Κρατήστε γραπτή καταγραφή της συμφωνίας για το έργο, ώστε όλοι να γνωρίζουν ποια λύση εξετάζεται και ποιος είναι υπεύθυνος για κάθε μέρος.
Η συνεννόηση αφορά και την καθημερινή λειτουργία του γκαράζ: ώρες εργασίας, πρόσβαση σε θέσεις στάθμευσης, προστασία οχημάτων και διέλευση τεχνικών. Προβλέψτε πώς θα ελεγχθεί η κάτω όψη της πλάκας και πώς θα διατηρηθεί πρόσβαση σε απορροές, θυρίδες και άλλα σημεία συντήρησης. Ορίστε ποιος θα ενημερωθεί αν εντοπιστεί υγρασία ή διαρροή μετά την εργασία, καθώς και ποιος θα μπορεί να επιθεωρεί τις βάσεις αργότερα. Αν το αίτημα αφορά τη συγκεκριμένη πέργκολα Bloomcabin Pergola, συνοδεύστε την αναφορά στο μοντέλο με την προτεινόμενη κάτοψη και την περιγραφή των εργασιών. Έτσι η διαχείριση θα γνωρίζει τόσο ποιο προϊόν εξετάζεται όσο και ποια σημεία του κτιρίου επηρεάζονται. Καταγράψτε τις συμφωνίες για την πρόσβαση κατά τις εργασίες και για τη μετέπειτα συντήρηση, ώστε να παραμένουν διαθέσιμες και μετά την ολοκλήρωση.
Πριν από την εγκατάσταση 4
Το σχέδιο αγκύρωσης πρέπει να αφορά τη συγκεκριμένη θέση
Το σχέδιο αγκύρωσης πρέπει να συνδέει τα δεδομένα της πέργκολας με το πραγματικό υπόστρωμα και τις στρώσεις που καλύπτουν την πλάκα. Για κάθε βάση χρειάζεται σαφής θέση και λεπτομέρεια σύνδεσης, ελεγμένη για τη συγκεκριμένη κατασκευή. Ο μηχανικός καθορίζει τι μπορεί να δεχτεί η φέρουσα πλάκα και ο ειδικός στεγάνωσης πώς θα διατηρηθεί η στεγανότητα· οι δύο λύσεις πρέπει να συμφωνούν μεταξύ τους. Η τεχνική λεπτομέρεια πρέπει να ξεκαθαρίζει ποια στρώση επηρεάζεται και ποιος αναλαμβάνει την αντίστοιχη εργασία. Αν εξετάζετε την Bloomcabin Bioklimatische Pergola, ζητήστε να αναγράφονται στο σχέδιο το μοντέλο και η διαμόρφωση στα οποία βασίζεται η λύση. Γενικές οδηγίες εγκατάστασης σε έδαφος ή άλλη επιφάνεια δεν αρκούν ως έγκριση για τη συγκεκριμένη οροφή γκαράζ. Το σχέδιο πρέπει να αφορά τις πραγματικές συνθήκες στήριξης του έργου.
Μπορεί να εξεταστούν διαφορετικές προσεγγίσεις, όπως σύνδεση σε δομικό στοιχείο ή διάταξη που περιορίζει τις διατρήσεις, αλλά καμία δεν είναι κατάλληλη από μόνη της. Μια λύση χωρίς διάτρηση εξακολουθεί να πρέπει να ελεγχθεί ως προς την ολίσθηση, την ανύψωση, το βάρος και τη μεταφορά των φορτίων. Αντίστοιχα, μια μεγαλύτερη βάση ή ένα πρόσθετο πλαίσιο δεν μειώνει αυτομάτως την επιβάρυνση· μπορεί να αλλάξει τον τρόπο που αυτή κατανέμεται. Μην αποδεχτείτε μια καθολική διάσταση βάσης ή μια μέθοδο αγκύρωσης μόνο επειδή εφαρμόστηκε αλλού. Η τελική λύση πρέπει να αποτυπώνεται σε εγκεκριμένο σχέδιο, να συμφωνείται με τον ειδικό στεγάνωσης και να αντιστοιχεί στις πραγματικές θέσεις εγκατάστασης. Αν χρειαστεί αλλαγή επειδή κάποιο σημείο δεν είναι προσβάσιμο, ζητήστε νέα έγκριση πριν προχωρήσει η εργασία.
Εντοπίστε οπλισμό και εγκαταστάσεις πριν από τη διάτρηση
Πριν οριστούν θέσεις διάτρησης, ελέγξτε αν στην πλάκα ή στην οροφή του γκαράζ υπάρχουν οπλισμός, σωληνώσεις, ηλεκτρικές διαδρομές, αποχετεύσεις ή άλλες ενσωματωμένες εγκαταστάσεις. Αναζητήστε σχέδια και καταγραφές συντήρησης και ζητήστε από κατάλληλο επαγγελματία να αξιολογήσει αν χρειάζεται επιτόπιος εντοπισμός. Σε ορισμένες κατασκευές μπορεί να υπάρχουν στοιχεία που δεν πρέπει να διατρηθούν, όπως τένοντες προέντασης· αν ο τύπος της πλάκας δεν είναι γνωστός, αυτό πρέπει να διευκρινιστεί πριν από κάθε διάτρηση. Ένα σημείο που φαίνεται ελεύθερο από την πάνω όψη μπορεί να κρύβει εγκατάσταση ή δομικό στοιχείο από κάτω. Μην κάνετε δοκιμαστική τρύπα για να διαπιστώσετε τι υπάρχει.
Η ανίχνευση από ειδικό μειώνει την αβεβαιότητα, αλλά δεν αποδεικνύει από μόνη της τη στατική επάρκεια ούτε αντικαθιστά τα σχέδια αγκύρωσης. Ζητήστε να συσχετιστούν τα αποτελέσματα με την ακριβή αποτύπωση των ποδιών και να σημειωθούν οι ζώνες όπου δεν πρέπει να γίνει επέμβαση. Για την επιλεγμένη Bloomcabin Wandpergola, η σύγκριση πρέπει να γίνει με τη διάταξη στηρίξεων που έχει περιληφθεί στη μελέτη. Αν εντοπιστεί σύγκρουση με οπλισμό ή δίκτυο, σταματήστε στο συγκεκριμένο σημείο και ζητήστε από τον μελετητή να εγκρίνει νέα διάταξη πριν συνεχίσει ο εγκαταστάτης. Κρατήστε τα αποτελέσματα του εντοπισμού μαζί με το σχέδιο, ώστε να είναι σαφές ποια θέση ελέγχθηκε και ποιο εύρημα οδήγησε σε αλλαγή. Η τελική αποτύπωση πρέπει να περιλαμβάνει τη νέα εγκεκριμένη θέση και όχι μόνο την αρχική πρόταση.

Πριν από την εγκατάσταση 5
Οργανώστε την εγκατάσταση και τους τελικούς ελέγχους
Ορίστε τη σειρά των ενεργειών πριν ξεκινήσει η εγκατάσταση: συγκέντρωση σχεδίων, αποτύπωση, στατική αξιολόγηση, λεπτομέρεια στεγάνωσης και έπειτα τελικό σχέδιο αγκύρωσης. Κάθε εμπλεκόμενος πρέπει να γνωρίζει ποιο μέρος αναλαμβάνει: ο ιδιοκτήτης ή η διαχείριση δίνει πρόσβαση και στοιχεία, ο μηχανικός αξιολογεί την κατασκευή, ο ειδικός στεγάνωσης συμφωνεί τις διεισδύσεις και ο εγκαταστάτης ακολουθεί τα εγκεκριμένα σχέδια. Καταγράψτε την ακριβή ονομασία του μοντέλου και την έκδοση των σχεδίων, ώστε να μην αλλάξει η βάση αναφοράς στη διάρκεια της προσφοράς ή της παραγγελίας. Ορίστε επίσης ποιος θα απαντήσει αν προκύψει ασυμφωνία μεταξύ σχεδίου και πραγματικής κατάστασης. Αν λείπει μία έγκριση, μην παρακάμπτετε το στάδιο επειδή έχει ήδη οριστεί ημερομηνία εργασίας.
Πριν από την πρώτη εργασία, επιβεβαιώστε επί τόπου ότι οι σημειωμένες θέσεις συμφωνούν με την αποτύπωση και ότι οι απαιτούμενες περιοχές είναι προσβάσιμες. Κατά την εγκατάσταση, κάθε απόκλιση από τα σχέδια χρειάζεται επανεξέταση πριν αλλάξει θέση ή τρόπος στήριξης. Μετά, ζητήστε καταγραφή των τελικών θέσεων, των εργασιών στη στεγάνωση και των σημείων που χρειάζονται μελλοντική επιθεώρηση. Αν εγκατασταθεί το μοντέλο Bloomcabin Pergola, καταχωρίστε την ακριβή διαμόρφωσή του μαζί με τα τελικά σχέδια, ώστε να συνδέονται τα στοιχεία του προϊόντος με την εργασία που ολοκληρώθηκε. Φωτογραφίες πριν και μετά, μαζί με την τελική αποτύπωση, βοηθούν τον ιδιοκτήτη και τη διαχείριση να γνωρίζουν τι έγινε και πού. Φυλάξτε τα στοιχεία μαζί με τα έγγραφα συντήρησης του κτιρίου, ώστε να είναι διαθέσιμα για μελλοντική επιθεώρηση ή επισκευή.
Πότε η εγκατάσταση πρέπει να αναβληθεί
Αναβάλετε την εργασία αν δεν είναι γνωστό ποια πλάκα βρίσκεται κάτω από την επίστρωση, αν λείπουν κρίσιμα στοιχεία ή αν ο ιδιοκτήτης και η διαχείριση δεν έχουν συμφωνήσει ποιος αναλαμβάνει τη στεγάνωση. Το ίδιο ισχύει όταν οι προτεινόμενες βάσεις συγκρούονται με αρμούς, απορροές, εγκαταστάσεις ή στοιχεία που δεν έχουν διερευνηθεί, καθώς και όταν υπάρχουν σημάδια υγρασίας, ρωγμές ή παλιές επισκευές χωρίς αξιολόγηση. Ελέγξτε επίσης αν οι εργασίες θα εμποδίσουν την πρόσβαση σε σημεία συντήρησης της βεράντας ή του γκαράζ. Αυτά τα ευρήματα δεν σημαίνουν αυτόματα ότι η πέργκολα αποκλείεται, αλλά πρέπει να εξεταστούν από αρμόδιο επαγγελματία πριν επιλεγεί λύση. Η πίεση για άμεση διάτρηση δεν αποτελεί τεχνική τεκμηρίωση.
Αν η αρχική διάταξη δεν εγκρίνεται, εξετάστε με τον μελετητή αν μπορεί να αλλάξει θέση ή να προσαρμοστεί στη φέρουσα κατασκευή και στις στρώσεις στεγάνωσης. Μια εναλλακτική στήριξη ή θέση δεν είναι ασφαλής μόνο επειδή αποφεύγει το προβληματικό σημείο· χρειάζεται δική της αξιολόγηση των φορτίων και της στεγάνωσης. Μην μεταφέρετε λύση για κήπο, χώμα ή άλλη οροφή στο γκαράζ χωρίς έλεγχο των σχεδίων και του υποστρώματος. Αν αλλάξει η θέση, χρειάζεται να ενημερωθούν και να συμφωνήσουν όσοι έχουν αναλάβει τη στατική λύση και τη στεγάνωση. Η απόφαση μπορεί να είναι να τροποποιηθεί το σχέδιο ή να μην προχωρήσει η εγκατάσταση σε αυτή τη θέση. Είναι προτιμότερο να λυθούν οι ασυμφωνίες πριν καλυφθούν ξανά οι στρώσεις.
Συχνές ερωτήσεις
Μπορεί να στερεωθεί η πέργκολα απευθείας στα πλακίδια;
Όχι με βάση μόνο την εμφάνιση ή τη σκληρότητά τους. Τα πλακίδια και οι στρώσεις από κάτω μπορεί να μην είναι φέρουσα κατασκευή. Ο μηχανικός πρέπει να εντοπίσει το υπόστρωμα και να εγκρίνει τη θέση και τη λεπτομέρεια της αγκύρωσης.
Αρκεί να γνωρίζω το βάρος της πέργκολας;
Όχι. Για τη στατική αξιολόγηση λαμβάνονται υπόψη και οι δυνάμεις που μεταφέρονται στις βάσεις, όπως οριζόντιες δράσεις ή δυνάμεις ανύψωσης από τον άνεμο. Τα στοιχεία για το συγκεκριμένο μοντέλο πρέπει να εξεταστούν μαζί με την κατασκευή του κτιρίου.
Είναι κατάλληλη μια βάση με έρμα για να μη διατρηθεί η στεγάνωση;
Μια λύση χωρίς διάτρηση δεν είναι αυτομάτως κατάλληλη. Χρειάζεται να ελεγχθούν η μεταφορά φορτίων, η ολίσθηση, η ανύψωση, το βάρος της βάσης και η στεγάνωση. Μην επιλέξετε βάρη ή διαστάσεις χωρίς αξιολόγηση για τη συγκεκριμένη θέση.
Ποιοι πρέπει να συντονιστούν πριν από την εγκατάσταση;
Ο ιδιοκτήτης ή η διαχείριση του κτιρίου, ο πολιτικός μηχανικός που αναλαμβάνει τη στατική αξιολόγηση, ο ειδικός στεγάνωσης και ο εγκαταστάτης. Ο προμηθευτής μπορεί επίσης να διευκρινίσει ποια τεχνικά στοιχεία υπάρχουν για το ακριβές μοντέλο.
Τι γίνεται αν δεν υπάρχουν σχέδια του κτιρίου;
Μην προχωρήσετε σε διάτρηση για να διαπιστώσετε τι υπάρχει κάτω από την επίστρωση. Ζητήστε από τον μηχανικό να καθορίσει την κατάλληλη αυτοψία ή διερεύνηση και ποια στοιχεία χρειάζονται πριν εγκριθούν οι θέσεις στήριξης.
Σε πέργκολα πάνω από υπόγειο ή γκαράζ, δεν αρκεί να βρεθεί μια βάση που φαίνεται να στερεώνεται στην επιφάνεια. Πρέπει να τεκμηριωθούν μαζί η διαδρομή των φορτίων, η αγκύρωση στην πραγματική φέρουσα κατασκευή και η προστασία της στεγάνωσης. Όταν όλοι οι εμπλεκόμενοι εργάζονται πάνω στην ίδια αποτύπωση και στο ίδιο εγκεκριμένο σχέδιο, η πέργκολα αξιολογείται ως μέρος του κτιρίου και όχι ως κατασκευή πάνω σε άγνωστο υπόστρωμα.
